Projet éolien de la Boudaise

Actualités Caractéristiques du projet Calendrier Contact

Cette page internet a pour objectif de vous expliquer notre démarche de développement du projet de parc éolien sur les communes de Champagné-le-sec et Linazay. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.

Développement
Statut actuel
Processus d’autorisation
Construction
Exploitation

Actualités

Dans le cadre d’une analyse cartographique réalisée à l’échelle de la Communauté de Communes du Civraisien en Poitou, la société ABO Energy a identifié une zone potentiellement favorable à l’implantation d’éoliennes sur les communes de Champagné-le-sec et Linazay. Afin d’effectuer un véritable diagnostic du secteur, des études sur le vent, la faune, la flore, le paysage et l’acoustique sont entreprises. Leur objectif sera de vérifier si le secteur étudié est propice à accueillir des éoliennes. En cas de conclusions positives, l’analyse des différents enjeux permettra de bien dimensionner le projet, que ce soit sur le nombre ou la disposition des éoliennes.



Bulletins d'information



Caractéristiques du projet

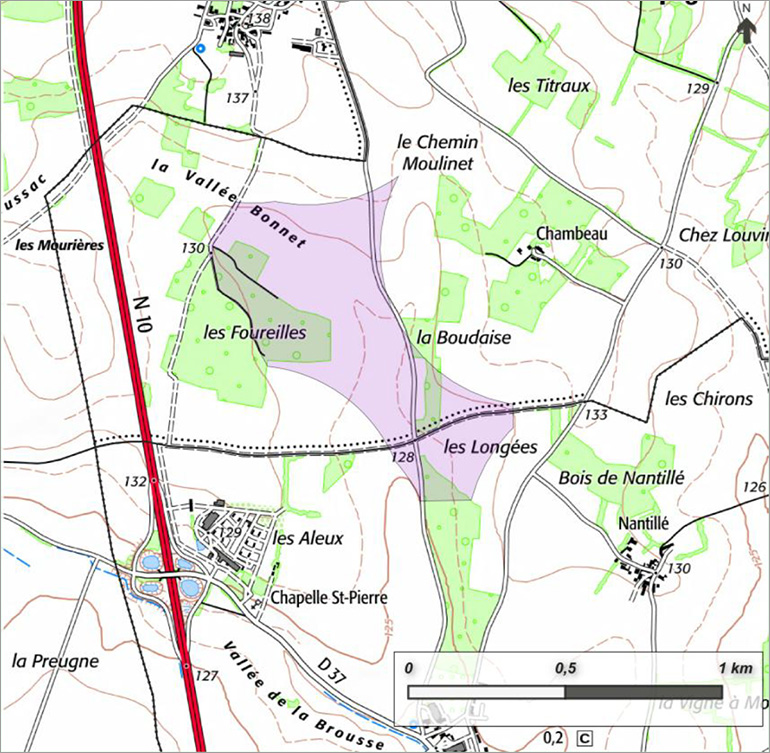

Localisation

La zone choisie résulte d’une analyse cartographique à l’échelle du département et de la communauté de communes prenant en compte les différentes contraintes techniques, environnementales et paysagères du territoire.

Projet éolien de la Boudaise

A ce stade, tous les atouts requis pour concevoir un parc éolien de qualité semblent être réunis sur ce secteur :

Seuls les résultats des études qui vont être menées seront en mesure de préciser exactement le nombre et l’emplacement des éoliennes au sein de cette zone.

Calendrier

2025
  • Identification de la zone d’étude.
  • Début des échanges avec les acteurs du territoire et les propriétaires fonciers.
  • Lancement de l’étude d’état des lieux environnemental du secteur (faune, flore et milieux naturels)



Etapes à venir (dates prévisionnelles) :

2026

1er semestre :

  • Janvier : Installation du mât de mesure de vent
  • Printemps : Lancement des études paysagères et acoustiques.

2ème semestre :

  • Réception des premiers résultats de l’étude faune, flore et milieux naturels



2027

1er semestre :

  • Réflexion sur les variantes d’implantation possible prenant en compte les enjeux identifiés.
  • Poursuite des études et finalisation de l’étude d’impact
  • Constitution du dossier de demande d’autorisation environnementale.

2ème semestre :

  • Dépôt du dossier en préfecture.
2028
  • Analyse du dossier par les services de l’état et éventuelle demande de compléments.
  • Consultation Publique durant trois mois.
2029
  • Décision préfectorale.
A partir de 2030
  • En cas d’autorisation, financement, construction, raccordement et mise en service du parc éolien en vue d’une exploitation d’environ 25 ans.

Contact

Responsable du projet

Louis Fleischmann

louis.fleischmann(at)aboenergy.com
