Projet photovoltaïque de Coudroy

Actualités Caractéristiques du projet Calendrier Contact

Cette page a pour volonté de vous présenter notre démarche pour l’installation d’un parc éolien sur la commune de Coudroy. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.

Développement
Statut actuel
Processus d’autorisation
Construction
Exploitation

 Actualités

En février 2026, ABO Energy a obtenu le permis de construire pour le projet photovoltaïque de Coudroy.

Bulletins d’information



Caractéristiques du projet

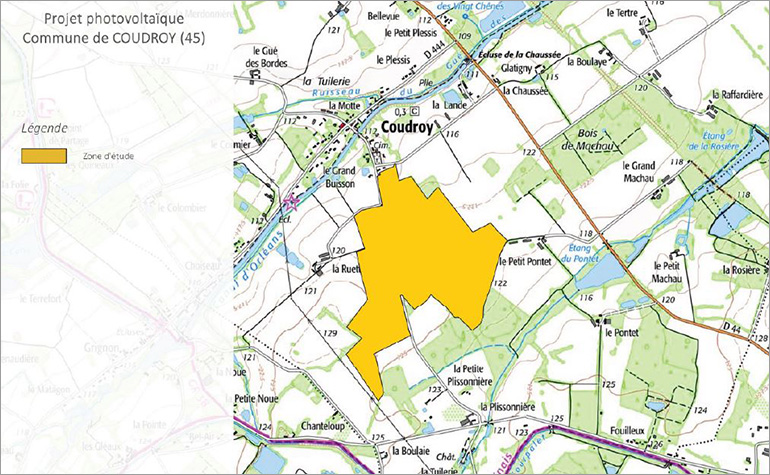

Localisation



Calendrier

Hiver 2022 - 2023
  • Rencontre des élus et propriétaires.
  • Lancement des études naturalistes : faune – flore – milieux naturels.
  • Consultations des services de l’État.
2023



  • Distribution bulletin d'information n°1.
  • Lancement des études réglementaires : paysagère, préalable agricole et d'impact.

Été 2023

  • Dimensionnement du projet.
2024
  • Distribution du bulletin d'information n°2.
  • Concertation préalable volontaire.

2 mai 2024

  • Dépôt du dossier de permis de construire en mairie de Coudroy.

20 décembre 2024

  • Dépôt de l'étude préalable agricole.



Les prochaines étapes (dates prévisionnelles) :

2025
  • Instruction en CDPENAF.
  • Instruction du dossier de permis de construire par les services de l'État.
  • Enquête publiques.



2026-2027
  • Raccordement du parc.
  • Construction
  • Mise en service.



Un parc photovoltaïque a une durée de vie de 30 ans environ. Le démantèlement et recyclage des installations sont prévus en fin d’exploitation. Financement, construction, raccordement et mise en service du parc éolien en vue d’une exploitation d’environ 25 ans.

Contact

Sébastien Drufin

Responsables du projet

Sébastien Drufin

sebastien.drufin(at)aboenergy.com
