Au travers de cette page, nous avons souhaité vous présenter les démarches entreprises par ABO Energy sur la commune d’Aschères-le-Marché pour la construction du parc éolien.
Vous pouvez télécharger ici les bulletins d’informations distribués en Novembre 2015 et septembre 2016 à la population.
Important : Le parc étant construit et en service, nous avons décidé de maintenir les informations ci-dessous en guise d'archives.
Le parc étant en service, il n'y a plus d'actualités.

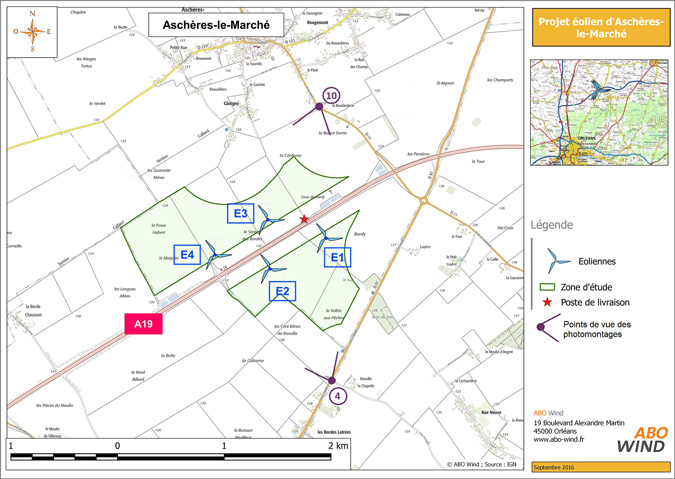

Localisation

Chiffres-clés
Nombre d’éoliennes : 4 SENVION 3,4 MW unitaires
Hauteur du moyeu : 90 m sauf pour E3 (79 m)
Hauteur totale : 147 m sauf pour E3 (136 m)
Longueur des pales : 57 m
Diamètre du rotor : 114 m
Puissance totale du parc : 13,6 MW
Production estimée : 35,5 millions de KWh/an couvrant la consommation domestique annuelle de 22 200 personnes soit plus d’une fois (1,2) la consommation d’électricité de la Communauté de Communes de la Forêt (chauffage inclus).
Raccordement : au poste source de Tivernon à 11 km (câbles enterrés)
Rejet de CO2 évité : 10 400 tonnes par an
Photomontages

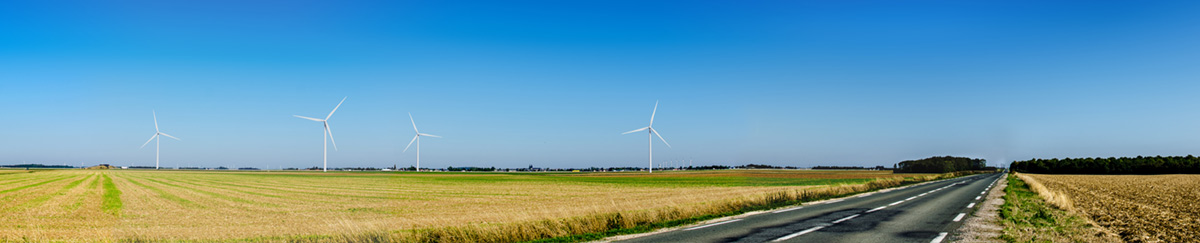

Photomontage 4 : Vue depuis la RD97 (en quittant la Forêt d’Orléans)

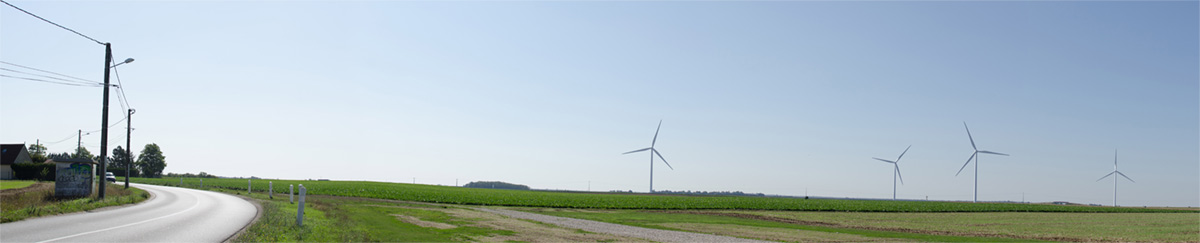

Photomontage 10 : Vue depuis la RD11 ( la sortie du secteur aggloméré d’Aschères-le-marché)
Construction

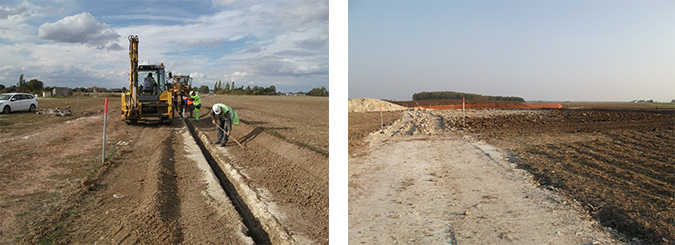

La première phase de travaux a consisté à décaper la terre végétale des chemins d’accès et des plates-formes et son stockage temporaire. La terre végétale sera réutilisée dans le cadre de l’aménagement final du parc.

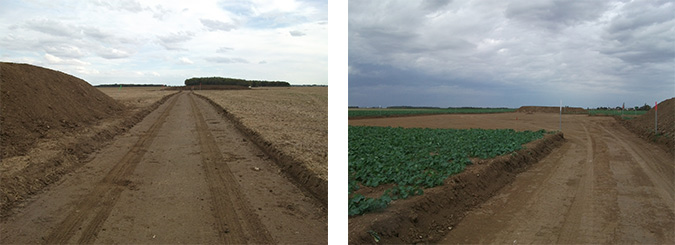

Les chemins d’accès et les plates-formes ont ensuite été renforcés pour permettre le passage des convois. Parallèlement, la pose du réseau inter-éolien a pu démarrer en intégrant le passage sous-terrain sous l’A19.

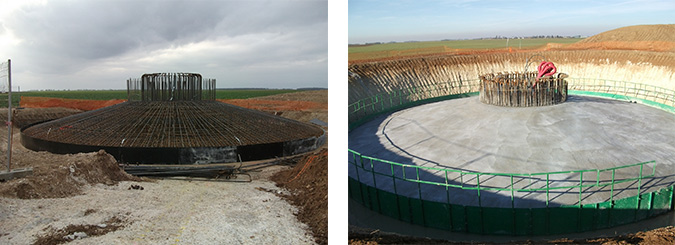

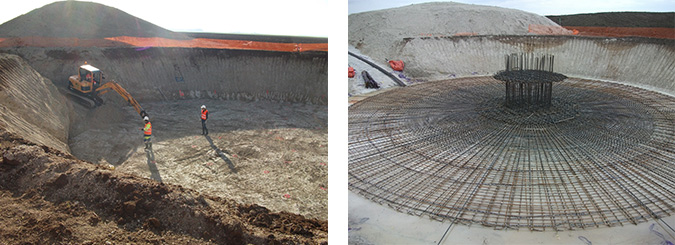

Les travaux de terrassement des fondations ainsi que le coulage des fondations ont également été réalisés pour les 4 éoliennes.


La suite des travaux consistera à acheminer les viroles qui constituent la pièce de liaison entre le mât de l’éolienne et la fondation.
Les travaux de terrassement pourront reprendre : seule la partie supérieure de la virole sera alors visible.
Les tubes du mât seront ensuite assemblés les uns aux autres. Une fois le dernier tube mis en place, la nacelle pourra à son tour être levée.
Les pâles et le moyeu seront ensuite assemblés au sol sur la plate-forme pour être levés jusqu’à la nacelle en haut du mât.
