Au travers de cette page, nous avons souhaité vous présenter notre démarche pour l’installation d’éoliennes sur les communes de Barville-en-Gâtinais et Egry. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.

Développement
Statut actuel
Processus d’autorisation
Construction
Exploitation

Actualités

Le projet des Eoliennes d'Égry-Barville devrait être déposé au cours du premier semestre 2026.

Une enquête publique sera ensuite organisée à la fin de l’année 2026 afin de recueillir l’avis de la population concernée.



Caractéristiques du projet

Localisation

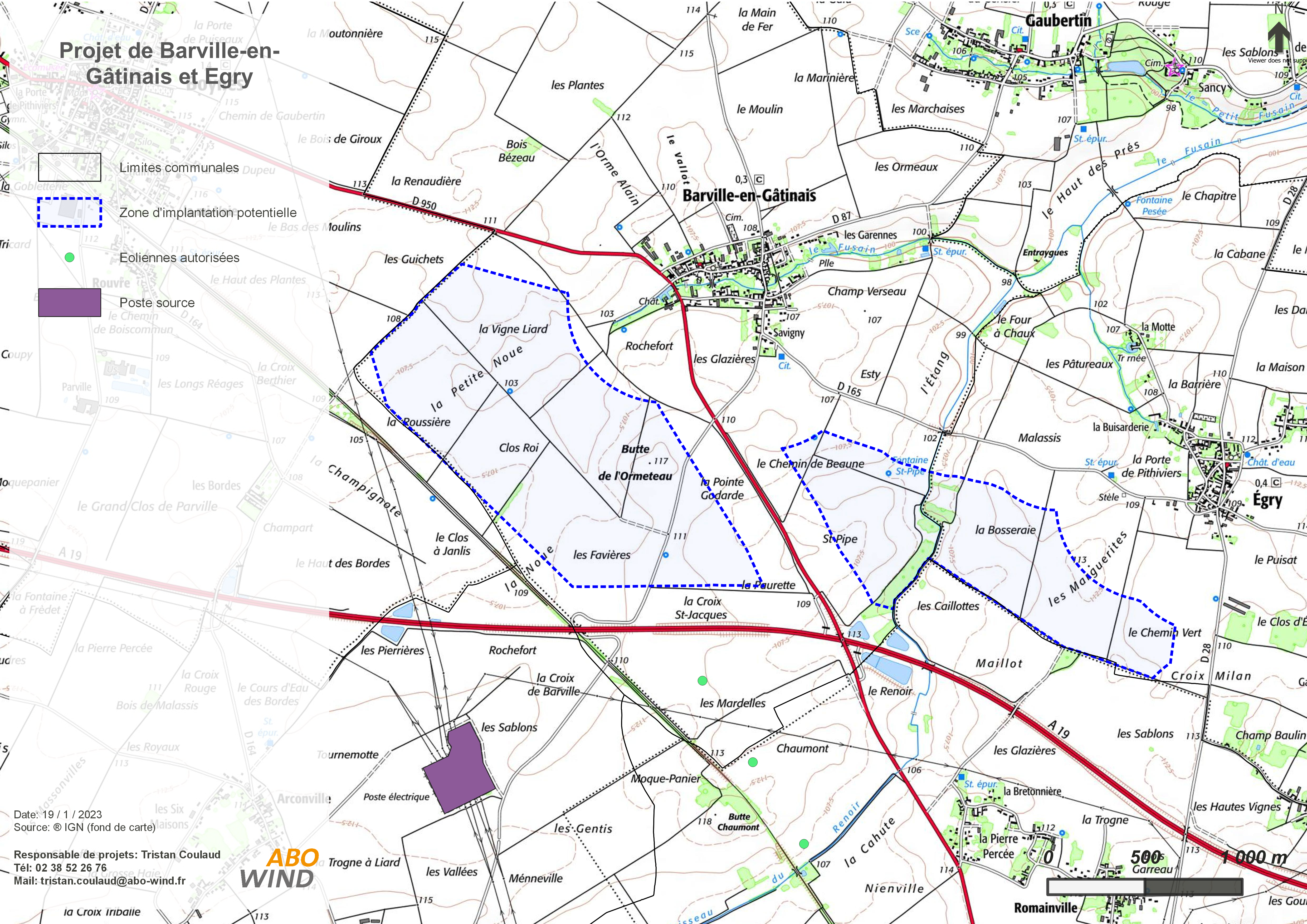

 Projet éolien de Barville-en-Gâtinais et Egry



Calendrier

2022
  • Annulation définitive de l‘autorisation environnementale du projet initial.
  • Concertation avec les élus locaux et les services administratifs.
  • Lancement de l’étude écologique.
2023
  • Lancement d’une nouvelle étude du gisement de vent : montage du mât de mesure pour 12 mois.
  • 4ème bulletin d’information en mairie de Barville-en-Gâtinais.
2023

1er semestre

  • Reprise de l’étude paysagère.
  • Lancement d’une nouvelle campagne de mesures pour l’étude acoustique.

2ème semestre

  • Réflexion sur les variantes d’implantation et choix de l’éolienne la plus adaptée au site.
  • Discussion avec les acteurs locaux et l’administration avant validation du projet final.
  • Finalisation des études techniques.
2024

1er semestre

  • Finalisation des études et constitution du dossier de Demande d’Autorisation Environnementale.
  • Dépôt du dossier en préfecture.
  • Début de la phase d’instruction du dossier par les services de l’état (env. 10 mois).

2ème semestre

  • Retour de la préfecture en vue d’obtenir la complétude du dossier.
  • Enquête publique d’un mois.
  • Décision préfectorale sur la demande d’autorisation du projet.

Dates prévisionnelles

2026-2027

- Avis de l'administration

- Enquête publique

2028-2029

Décision préfectorale

A partir de 2030

- Financement

- Construction

- Raccordement et mise en service du parc éolien
