Projet éolien de Val en Vignes

Actualités Caractéristiques du projet Calendrier Contact

Cette page internet a pour objectif de vous expliquer notre démarche d‘étude de faisabilité d‘un projet de parc éolien sur la commune de Val-en-Vignes.



Développement
Statut actuel
Processus d’autorisation
Construction
Exploitation

Actualités



Un cahier de liaison est à a disposition de chacun à la mairie de val en vigne depuis le 18/02/2025. Ce dernier vous donne accès aux dernières informations du projet et vous permet également de poser des questions.
Le responsable du projet viendra mettre à jour régulièrement le cahier de liaison.




Localisation du projet

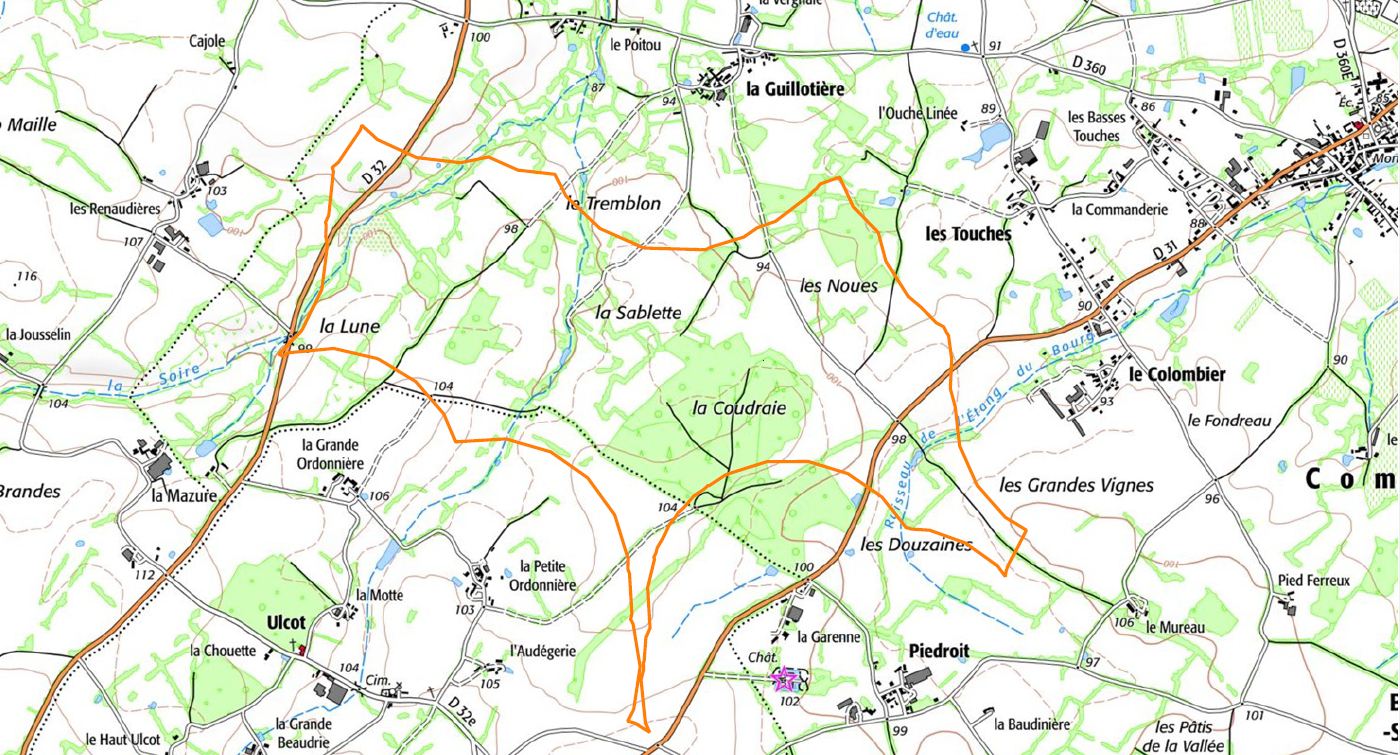

Localisation

Projet éolien de Val en Vignes

La zone choisie résulte d’une analyse cartographique à l’échelle du département et de la communauté de communes prenant en compte les différentes contraintes techniques, environnementales et paysagères du territoire.

Seuls les résultats des études qui vont être menées seront en mesure de préciser exactement le nombre et l’emplacement des éoliennes au sein de cette zone.

Calendrier

2022
  • Début des échanges avec les acteurs du territoire, élu.es et propriétaires fonciers.
2024
  • Février : Lancement de l’étude d’état des lieux environnemental du secteur (faune, flore et milieux naturels).
  • Juin : Installation du mât de mesure de vent et mise en place d’un panneau d’information sur site ; 1er Bulletin d’information et mise en ligne d’une page internet dédiée au projet.
  • Automne : Lancement des études paysagère et acoustique.



Les prochaines étapes (dates prévisionnelles) :

2025-2026

2025 : Réception des premiers résultats de l’étude faune, flore et milieux naturels, de l’étude paysagère et de l’étude acoustique.

2026: Résultats de l’étude vents, et finalisation des études faune, flore et milieux naturels, paysagère et acoustique.

  • 2ème semestre :
    • Réflexion sur les variantes d’implantation possibles prenant en compte les enjeux identifiés.
    • conception et étude d’impact



2027



  • Constitution du dossier de demande d’autorisation environnementale. Dépôt du dossier de demande en préfecture de Niort.
  • Analyse du dossier par les services de l’état et éventuelle demande de compléments.
  • Enquête Publique durant un trois mois
A partir de 2028
  • Décision préfectorale.
  • Financement, construction, raccordement et mise en service du parc éolien en vue d’une exploitation d’environ 25 ans.

Contact

Ronan Guitton

Ronan Guitton

ronan.guitton(at)aboenergy.com

Thèmes liés

Nouvelle-Aquitaine



Actualités Caractéristiques du projet Calendrier Contact
