Projet agrivoltaïque de Saint-Hilaire-la-Treille

Actualités Caractéristiques du projet Calendrier Contact

Cette page internet a pour objectif de vous expliquer notre démarche de développement du projet de parc agrivoltaïque sur la commune de Saint-Hilaire-la-Treille au lieu-dit de Débaillade. Vous y trouverez les dernières informations sur les avancées du projet.

Le responsable du projet se tient également à votre disposition pour répondre à vos interrogations, recueillir vos remarques ou apporter des précisions sur l’avancement du projet. N’hésitez pas à le contacter pour prendre rendez-vous ou pour échanger par téléphone (voir contact en bas de page).

Développement
Statut actuel
Processus d’autorisation
Construction
Exploitation

Actualités

Afin d’effectuer un véritable diagnostic du secteur, des études sur la faune, la flore, le paysage et l’accompagnement agricole sont entreprises. Leur objectif sera de vérifier la compatibilité du projet avec l’ensemble de ces thématiques, et d’adapter l’implantation des panneaux à l’activité agricole déjà en place. En cas de conclusions positives, l’analyse des différents enjeux permettra de dimensionner le projet et de l’intégrer consciencieusement dans ce milieu. Ce projet donnera lieu à l’élaboration d’un dossier de demande de permis de construire.


Concertation préalable volontaire

A l’initiative d’ABO Energy, elle se déroulera du mercredi 18 juin au samedi 05 juillet 2025 inclus.

>>> AVIS DE CONCERTATION (pdf) <<<


Bulletin d'information



Caractéristiques du projet

Localisation

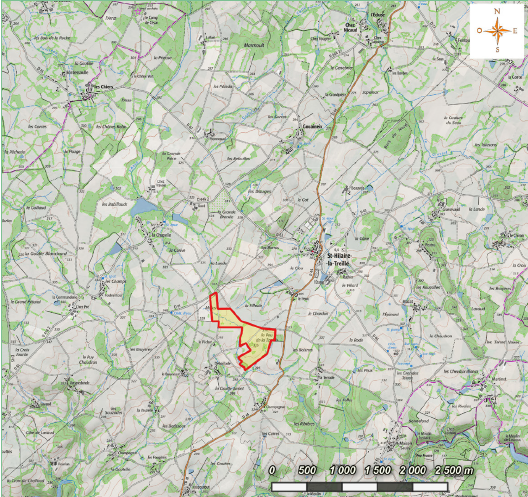

Le site retenu résulte d’une étude multicritère à l’échelle départementale tenant compte des spécificités du territoire. Celui-ci présente à ce stade, tous les atouts requis pour concevoir un parc photovoltaïque :

La zone d’étude initiale d’environ 30 hectares présentée sur la carte ci-dessus est située en partie sur des parcelles de type prairie à faible potentiel agronomique et utilisée aujourd’hui pour de l’élevage bovin.

Caractéristiques

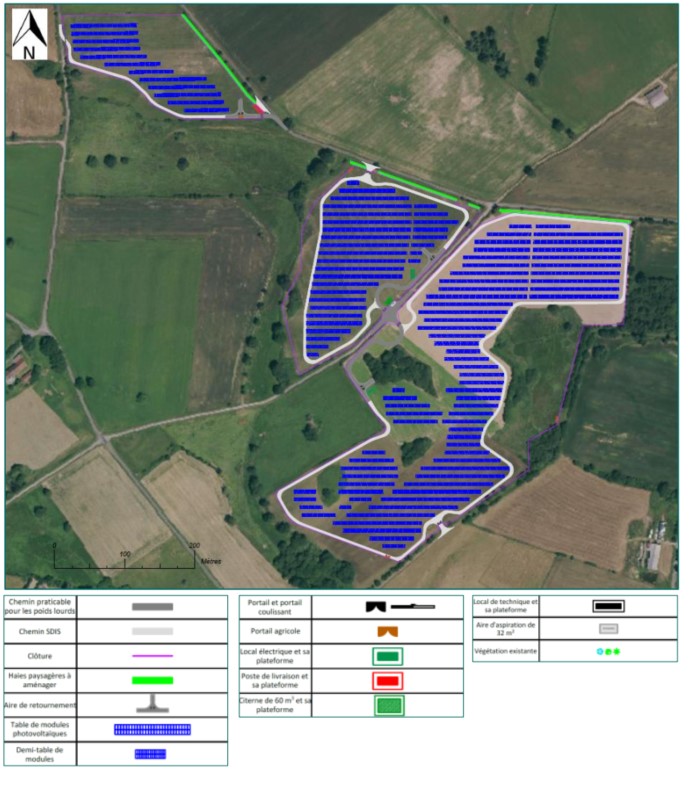

Au regard des enjeux environnementaux, paysagers et agricoles du territoire, un premier scénario d’implantation non définitif est proposé et restreint la zone d’étude initiale à moins de 20 ha.

Associer une production d’énergie renouvelable et une production bovine est aujourd’hui possible grâce à l’agrivoltaïsme. La configuration du parc photovoltaïque est rendue compatible pour permettre la libre circulation des bovins dans un espace sécurisé.

Le propriétaire de ces terrains, proche de la retraite, souhaite aujourd’hui transmettre son exploitation agricole. La mise en place du parc solaire permettra alors d’assurer financièrement la transmission et de pérenniser l’activité d’élevage pour les années à venir.

Puissance du parc : Environ 10 MWc

Estimation annuelle de la production : environ 13 300 MWh/an

Nombre de personnes alimentées en électricité renouvelable chaque année*: environ 6 400 personnes

*  Consommation moyenne en France, tous types de logements et chauffages  confondus (Calcul sur la base de données croisées INSEE / CRE / RTE)

Calendrier

2022
  • Septembre : Rencontre des propriétaires et exploitants.
  • Octobre - décembre : Consultation des administrations.
  • Novembre : Rencontre des élus de la commune de Saint-Hilaire-la-Treille.
2023
  •  Février : Signature des accords fonciers.
  •  Mars : Lancement des études faune, flore et milieux naturels (durée 11 mois) par le Bureau d’Etude ENVOL Environnement.
  •  Septembre : Lancement des études d’accompagnement agricole.
2024
  •  Janvier : Lancement de l’étude d’impacts et de l’étude paysagère.
  •  Avril : Présentation du projet en Conseil Municipal.
  •  Mai : 1er Bulletin d’information et mise en ligne d’une page internet dédiée au projet.
  •  Mai – juillet : Parution des décrets agrivoltaïques relatifs à la loi APER.
2025
  •  Avril : Élaboration d’un premier plan d’implantation.
  •  Juin – Juillet : Permanence publique d’information, Concertation préalable volontaire.
Les prochaines étapes (dates prévisionnelles)

2025

  • Octobre : Réflexion sur les variantes d’implantation possibles et finalisation de l’étude d’impact.
  • Décembre : Dépôt du permis de construire et début de l’instruction du dossier.
Tout au long de l’année 2025
  • Information régulière des élus locaux et des habitants.
  • Mises à jour régulières de la page internet du projet.
2026 - 2027
  • Instruction du dossier.
  • Obtention du permis de construire.
  • Financement du projet.
  • Finalisation du dossier de raccordement.
  • Construction du parc.
  • Raccordement et mise en service.
Tout au long du pojet

Maintien de l’activité agricole.



Contact

Benoit Rimour

benoit.rimour(at)aboenergy.com
