Cette page internet a pour objectif de vous expliquer notre démarche de développement du projet de parc éolien sur les communes de Plénée-Jugon et de Plestan. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.
ENQUÊTE PUBLIQUE
Du lundi 8 juin (9h00) au vendredi 24 juillet 2026 (16h30)
Consulter le dossier
Le dossier sera consultable à partir du site internet suivant : https://www.registre-dematerialise.fr/7311/
Vous pouvez également consulter le dossier en version papier et numérique à la mairie de Plénée-Jugon aux horaires d’ouverture de celle-ci.
Rencontrer la commissaire enquêtrice
La commissaire enquêtrice, Mme Catherine BLANCHARD, recevra le public en mairie de Plénée-Jugon aux dates et horaires indiqués ci-dessous :
- Lundi 8 juin : 9h00 - 12h00
- Mercredi 17 juin : 14h00 - 17h00
- Samedi 27 juin : 9h00 - 12h00
- Lundi 6 juillet : 14h00 - 17h00
- Vendredi 10 juillet : 14h00 - 16h30
- Jeudi 16 juillet : 14h00 - 17h00
- Vendredi 24 juillet : 14h00-17h00
Déposer une observation :
-Par voie électronique : enquete-publique-7311@registre-dematerialise.fr
-Sur le registre en ligne : https://www.registre-dematerialise.fr/7311/
-Sur le registre papier à la mairie de Plénée-Jugon.
-Par voie postale :
Commissaire enquêtrice
Projet éolien Landes de Bréhinier
Mairie
4 place de l'Église
22640 Plénée-Jugon
Localisation

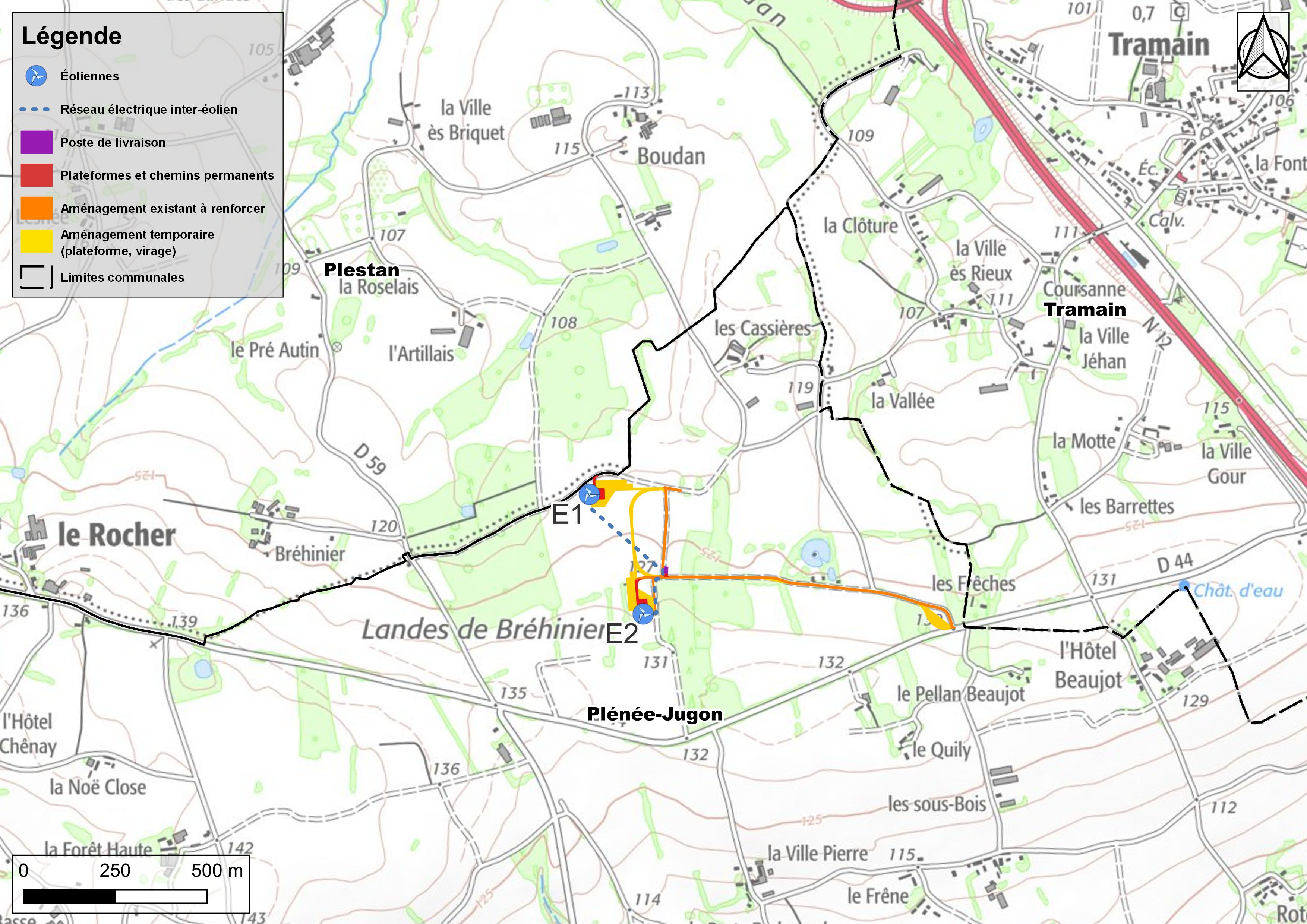

La carte ci-après présente la zone d’étude sur les communes de Plénée-Jugon et de Plestan. Elle résulte d’une analyse du potentiel éolien à l’échelle de Lamballe Terre et Mer en tenant compte des différentes contraintes techniques et environnementales du territoire.
Les critères sont réunis pour envisager l’élaboration d’un projet de parc éolien :

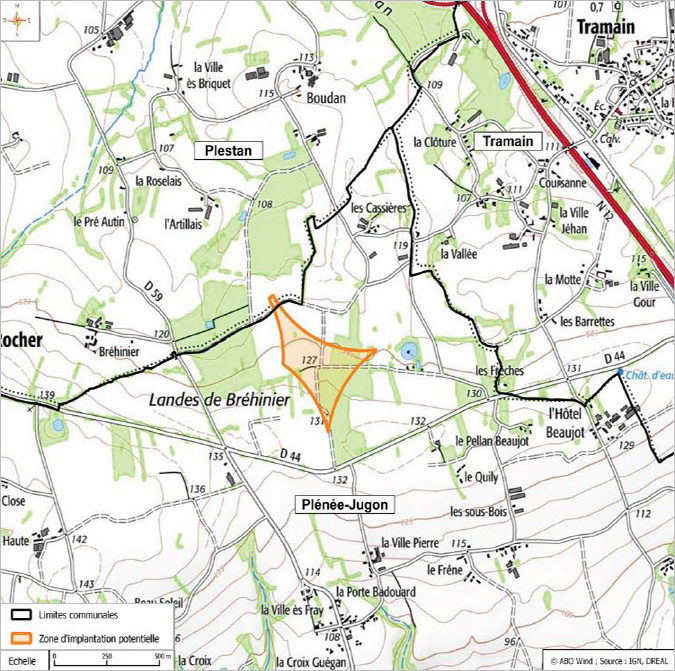

La zone d’étude, en orange sur la carte, se situe au nord de la commune de Plénée-Jugon au niveau des « Landes de Bréhinier », de la N12.

Conception du projet
Fruit de deux années d’études et de concertation, un parc éolien se réalise après des études techniques, environnementales et paysagères approfondies. ABO Energy s’entoure de nombreux spécialistes pour travailler à l’élaboration et à la construction de ses parcs : bureaux d’études externes reconnus et indépendants, associations naturalistes, acteurs locaux, entre autres. Une équipe projet est constituée en vue de concevoir un projet adapté au territoire et à ses enjeux.
|
Vent |
Faune et Flore |
Acoustique |
Paysage |
|
Mesurer les vitesses, directions et fréquences de vent sur le site. Adapter les plans de bridages acoustiques selon les mesures de vent. Evaluer l’énergie produite par le parc. |
Réaliser un inventaire des espèces présentes et des différents milieux naturels. Adapter l’implantation des éoliennes en fonction des enjeux identifiés pour préserver les espèces et milieux fragiles. |
Établir un état initial de l’environnement sonore. Choisir l’éolienne adaptée. Définir les éventuels plans de bridages permettant de garantir la tranquillité des riverains dans le respect de la réglementation acoustique sur l’éolien. |
Réaliser des photomontages pour visualiser le projet et comparer les différents scénarios d’implantation. Etudier les perceptions de l’implantation depuis les lieux de vie et depuis les sites patrimoniaux et touristiques. |
A l’issue des inventaires d’état initial, les préconisations des bureaux d’études et des services de l’Etat permettent de déterminer le meilleur scénario d’implantation. Il s'agit de la première mesure d’évitement des impacts du projet sur son environnement. Ce n’est qu’à ce moment que le nombre d’éoliennes, leur localisation et leur gabarit sont connus.
Ensuite, des mesures de réduction et de compensation peuvent être définis localement, en concertation avec le territoire, en fonction des impacts résiduels, qui n’auront pu être évités.
L’ensemble de ces éléments sont repris dans la pièce maîtresse du dossier de demande d’autorisation environnementale : l’étude d’impact sur l’environnement.
Une analyse fine du gisement éolien est nécessaire pour adapter au mieux le projet à l’ensemble des contraintes techniques, environnementales et économiques.

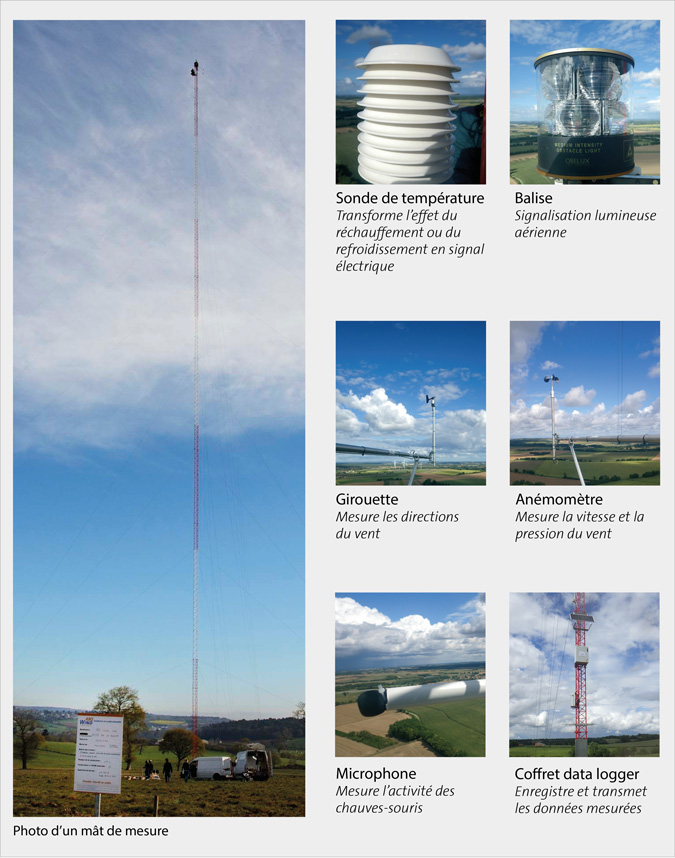

Pour permettre de connaître la ressource en vent sur le site étudié, un mât est installé pendant environ 2 années, sur lequel sont disposés plusieurs appareils de mesure (anémomètres, girouettes, etc.) positionnés à diverses hauteurs.
Les données récoltées permettent d’établir un profil des vitesses, des directions et des fréquences des vents sur le site, quelles que soient les saisons ou les conditions météorologiques. Elles sont ensuite corrélées avec d’autres données mesurées via des satellites ou via des stations Météo France proches, afin d’obtenir les estimations les plus fiables possibles sur le long terme.
Ces données contribueront à déterminer le gabarit et le modèle d’éolienne le plus adapté au site, l’éloignement à prévoir entre les éoliennes pour limiter les turbulences dues aux effets de sillage, ainsi que la quantité d’électricité qui pourra être produite par les futures éoliennes.
Des systèmes d’écoute des ultrasons émis par les chauves-souris sont aussi disposés sur le mât. L’analyse de ces données permettra d’adapter le fonctionnement des éoliennes à l’activité des chauves-souris en altitude.
D’une hauteur de 120 mètres, le mât de mesure était installé sur une parcelle agricole. Il était maintenu par une série de haubans ancrés à des plaques métalliques enfouies dans le sol. Monté au printemps 2021, il a été désinstallé à l’automne 2023. En effet, les deux années de mesures ont abouti à une collecte suffisante de données sur les régimes de vents et le contexte environnemental.

La définition du projet éolien des Landes de Bréhinier a été guidée par :

Contribution à la transition énergétique :
Le bureau d’études expert en paysage Sillage (anciennement « Agence Coüasnon ») a réalisé 41 photomontages pour analyser le projet depuis l’ensemble des points importants du secteur d’étude. Nous vous présentons ci-dessous 4 exemples :

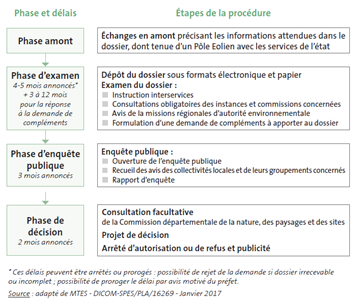

Un parc éolien, en tant qu’installation classée pour la protection de l’environnement, doit obtenir une autorisation environnementale afin d’être construit. Le dossier de demande d’autorisation est instruit par les services de la préfecture selon plusieurs étapes clefs que nous vous présentons ci-dessous :

Les prochaines étapes (dates prévisionnelles)
Mise en service du parc éolien en vue d’une exploitation d’environ 20 à 25 ans.
