Cette page internet a pour objectif de vous expliquer notre démarche de développement du projet de parc éolien sur les communes de Moustéru et de Gurunhuel. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.
Développement
Statut actuel
Processus d’autorisation
Construction
Exploitation
Actualités
Comité de projet
Le 10 février dernier s'est tenu le comité de projet ; vous trouverez ICI la présentation diffusée à cette occasion, ainsi que ICI le compte rendu correspondant.
Caractéristiques du projet
Localisation

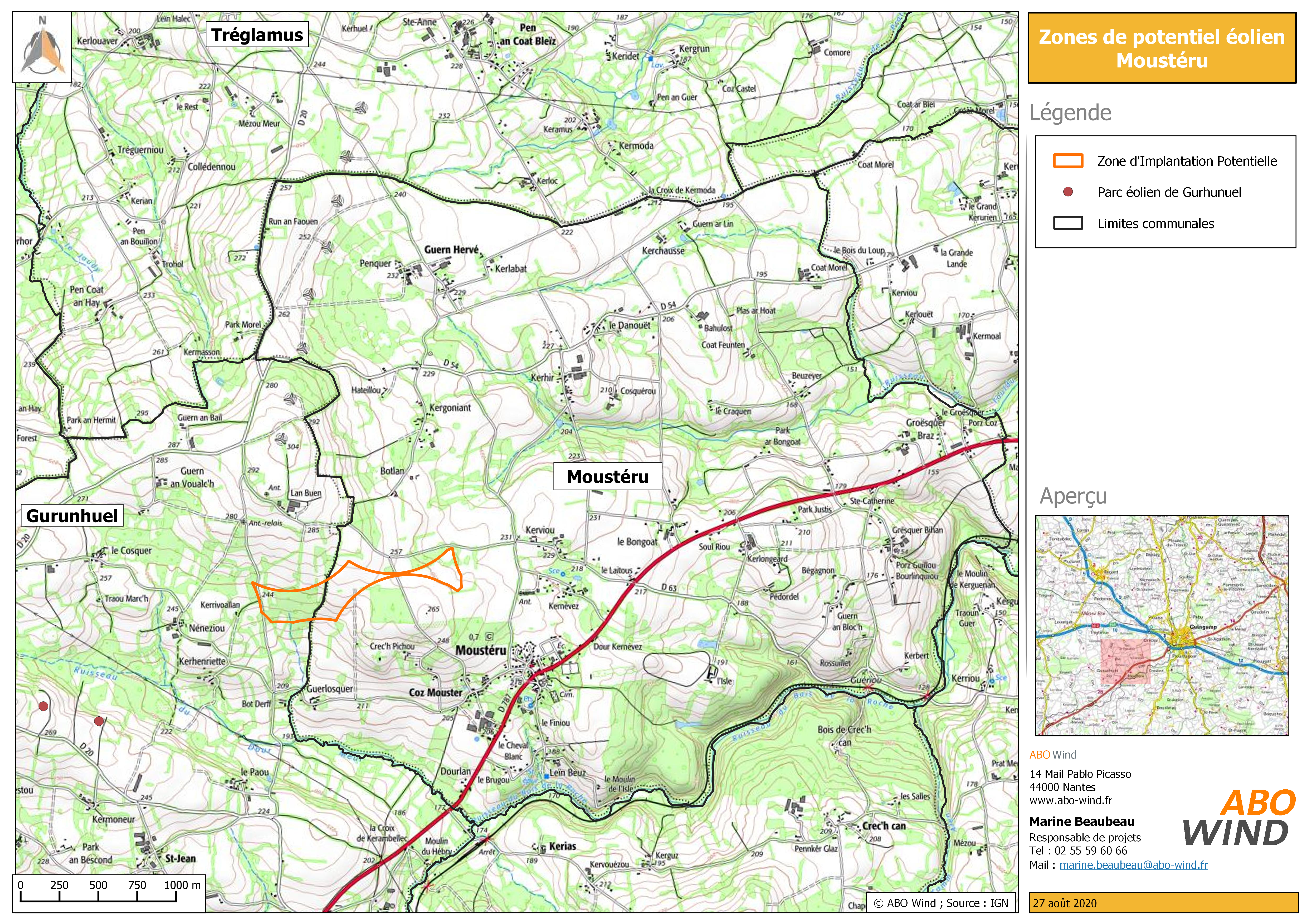

La carte ci-après présente la Zone d’Implantation Potentielle de nouvelles éoliennes sur les communes de Moustéru et de Gurunhuel.
Le projet se situe au nord-ouest du bourg de Moustéru, à proximité du hameau de « Crec’h Pichou », dans un axe proche de celui de la D787.
La configuration de la Zone d’Implantation Potentielle permet d’envisager l’implantation de 2 à 3 éoliennes d’un gabarit proche de celles installées en 2020 à proximité du lieu-dit « Saint-Jean », sur la commune de Gurunhuel.
Au stade actuel du projet, la localisation des éoliennes n’est pas encore connue.
Critères propices à l’installation d’éoliennes
La zone d’étude de Crec’h Pichou réunit les critères propices à l’élaboration d’un projet de parc éolien, à savoir :
une distance minimale de 500 mètres de toutes habitations ;
une bonne exposition aux vents dominants ;
plusieurs possibilités de raccordement au réseau électrique national ;
une compatibilité avec les procédures aéronautiques gérées par l’Aviation Civile et par l’Armée de l’Air ;
aucune contrainte majeure liée à l’environnement ou à la réglementation.
Calendrier
2014
Identification de plusieurs zones favorables à l’éolien dans le département des Côtes d’Armor.
Premiers contacts avec les communes de Gurunhuel et de Moustéru.
2015
Lancement de l’étude d’un projet éolien sur la commune de Gurunhuel, près du hameau de Saint-Jean.
2019
Autorisation de construire et d’exploiter un parc de deux éoliennes sur la commune de Gurunhuel.
2020
Prise de contact avec les nouvelles équipes municipales de Moustéru et de Gurunhuel, suite aux élections municipales.
Présentation du nouveau projet envisagé au nord-ouest du hameau de « Crec’h Pichou ».
Achèvement de la construction du parc éolien de Gurunhuel et mise en service des deux éoliennes.
2021
Installation du mât de mesure de vent.
Lancement des études (vent, biodiversité, paysage, acoustique...).
Les prochaines étapes (dates prévisionnelles) :
2024
Conception du projet de parc éolien en concertation avec les usagers du site, les associations locales, les élus du territoire et les services de l’État.
Constitution et dépôt du dossier de demande d’autorisation environnementale.
2025-2027
Examen du dossier par le service des Installations Classées pour la Protection de l’Environnement.
Enquête publique.
Autorisation Préfectorale.
2028
Financement, construction, raccordement et mise en service du parc éolien.
