Projet photovoltaïque de Livers-Cazelles

Actualités Caractéristiques du projet Calendrier Contact

Cette page a pour volonté de vous présenter notre démarche pour l’installation d’une centrale photovoltaïque agri-compatible au sol sur le territoire de la Communauté de communes du « Cordais et du Causses », dans le département du Tarn et dans le périmètre de la commune de Livers-Cazelles. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.

Développement
Processus d’autorisation
Statut actuel
Construction
Exploitation

Actualités

Le dossier de demande de permis de construire pour le projet photovoltaïque agri-compatible de Livers-Cazelles a été finalisé et déposé en mars 2023 en Préfecture du Tarn. Retrouvez ci-dessous l’ensemble des informations transmises tout au long du projet :



Concertation préalable volontaire

La concertation préalable est une procédure permettant de consulter les citoyens afin d’enrichir et d'améliorer un projet, de le rendre plus lisible et de le partager au bénéfice du territoire. Organisée à l’initiative d’ABO Energy, elle s’est tenue du 14 au 28 février 2022 inclus. Les documents présentés restent téléchargeables :

Réunion publique d'information

Une réunion publique d’information a eu lieu le 7 juillet 2023 à 20h en mairie de Livers-Cazelles.

Cette réunion nous a permis de revenir en détail sur le projet finalisé et de répondre aux interrogations des participants. Le responsable de projet ABO Energy, un acteur du futur projet agricole, des représentants élus du territoire (Commune et Communauté de communes) ainsi que du Syndicat départemental des énergies du Tarn étaient présents pour partager leur vision du projet.

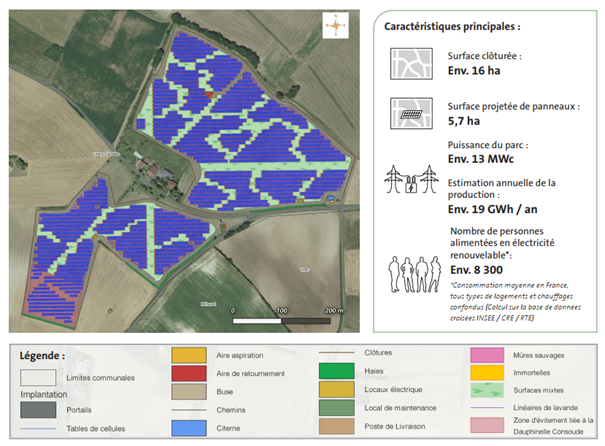

Caractéristiques du projet

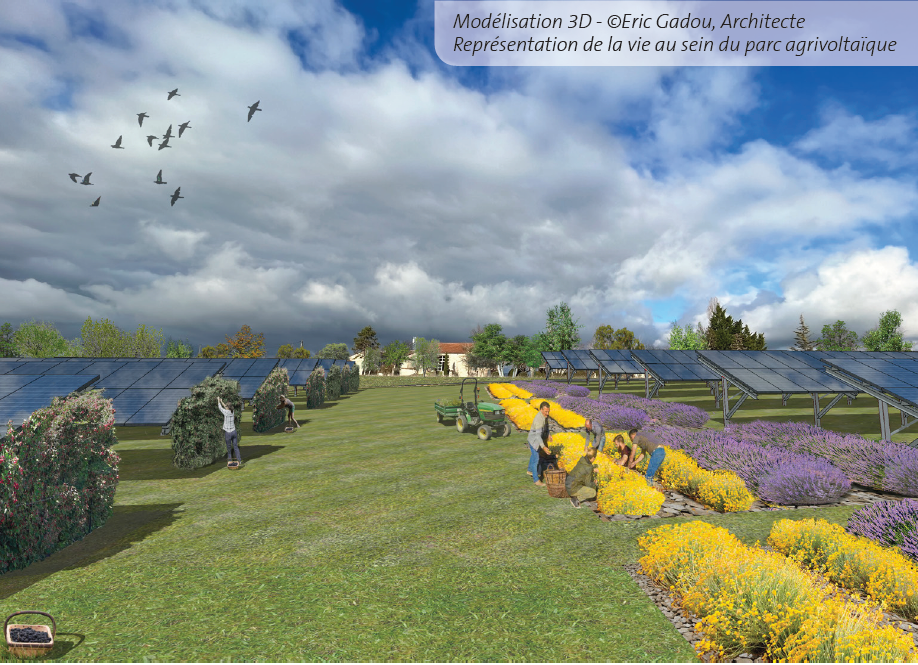

Simulation visuelle

La modélisation 3D ci-dessous, réalisée par Eric Gadou, architecte, représente la vie au sein du parc photovoltaïque agri-compatible :



Calendrier

2021

Printemps - Été

  • Rencontre des élus.
  • Études faune – flore – milieux naturels.
  • Inventaires.
  • Définition des enjeux.
  • Consultations des services de l’État – Cadrage et de la chambre d’agriculture.
2021 - 2022

Automne – hiver

  • Présentation au Conseil Municipal.
  • Dimensionnement du projet.
  • Étude paysagère.
  • Étude d’impact.
  • Étude préalable agricole.
  • Concertation préalable.
2022
  • Finalisation de l'étude d'impact.
2023
  • Dépôt et instruction du dossier de permis de construire.
2024 - 2025
  • Aout 2024 : Arrêté de refus de permis de construire
  • Juillet 2025 : Annulation du refus de permis de construire par le tribunal administratif de Toulouse et reprise de l’instruction de la demande.
2025 - 2027 (dates prévisionnelles)
  • Enquête publique.
  • Financement du projet.
  • Construction du parc.
  • Raccordement.
  • Mise en service.
  • Début de l’activité agricole.

Un parc photovoltaïque a une durée de vie de 30 ans environ. Le démantèlement et recyclage des installations sont prévus en fin d’exploitation.

Contact

Axel Isnardon

axel.isnardon(at)aboenergy.com

Thèmes liés

Occitanie
