Cette page internet a pour objectif de vous expliquer notre démarche de projet éolien sur la commune de Nesle-et-Maussoult. Vous y trouverez les dernières informations sur les avancées du projet.
Le responsable du projet se tient également à votre disposition pour répondre à vos interrogations, recueillir vos remarques ou apporter des précisions sur l’avancement du projet. N’hésitez pas à le contacter pour prendre rendez-vous ou pour échanger par téléphone (voir contact en bas de page).
Développement
Statut actuel
Processus d’autorisation
Construction
Exploitation
Actualités
Une permanence publique le 11 juin 2025 - tenue à la mairie de Nesle-et-Massoult de 18h30 à 21h - a permis de présenter l’avancement du projet éolien et d’échanger directement avec les habitants. Ce temps d’échange s’inscrivait dans la continuité de la démarche de concertation engagée depuis les premières étapes du projet.
Quatre thématiques principales ont été abordées au cours de la rencontre :
L’implantation du parc et les caractéristiques des éoliennes prévues, notamment leur hauteur et leur disposition sur le site ;
Les premiers rendus paysagers, commentés par notre experte en paysage, à travers une série de photomontages illustrant l’intégration visuelle du projet ;
Les mesures environnementales, d’évitement, de réduction et de compensation (ERC), ainsi que les mesures d’accompagnement et de suivi envisagés ;
Les retombées locales du projet, incluant les aspects économiques, fiscaux et la question du démantèlement en fin d’exploitation
Le projet s'est trouvé un nouveau nom !
Initialement, le nom du projet faisait référence au lieu-dit sur lequel le mât de mesure a été installé : Les Mauviottes. La zone d'étude ayant évolué du fait de l’extension du RTBA (réseau très basse altitude de la Défense), ce 1er choix n'était plus approprié. Dans l'attente de trouver son nom définitif et actuel nous avons emprunté le nom de la commune. Après échanges avec cette dernière, le choix s'est porté sur le Plateau du Duesmois, faisant référence à l’unité paysagère au sein de laquelle le projet s’inscrit.
Comité de suivi
Dans le cadre du développement du projet éolien, nous avons souhaité mettre en place un comité de suivi ouvert aux riverains de Nesle-et-Massoult. Il répond aux objectifs suivants:
Partager de l’information tout au long de la vie du projet sur son contenu, son planning, sa finalité...
Permettre des temps d’échanges et de concertation avec les habitants et acteurs du territoire :
Rencontres d’experts
Focus sur des sujets d’intérêt
Ateliers thématiques divers
Donner du sens au projet en lien avec les projets du territoire et à travers la mobilisation des acteurs locaux
Il est possible de s’inscrire à tout moment auprès du responsable du projet pour recevoir les informations des rencontres à venir. Les inscriptions ne sont pas définitives, une participation ponctuelle est possible selon les sujets d’intérêt.
Les réunions font l’objet d’un compte rendu détaillé et téléchargeable ci-dessous :

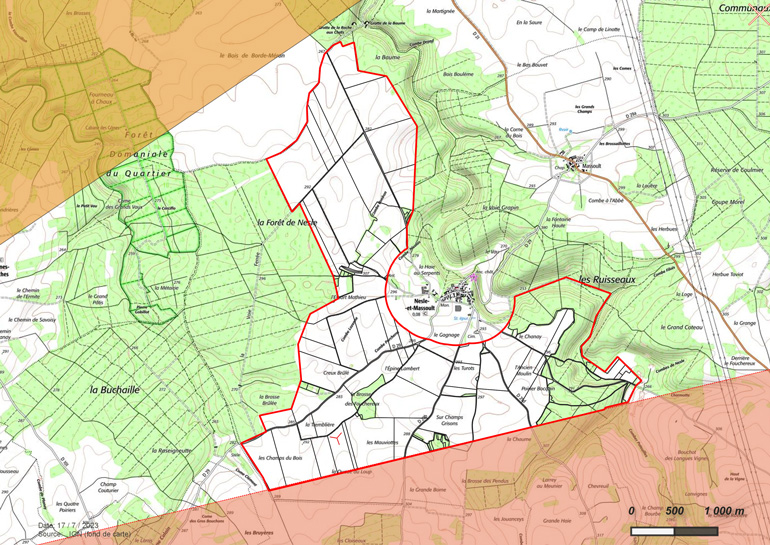

La zone choisie résulte d’une analyse cartographique à l’échelle du département et de la communauté de communes prenant en compte les différentes contraintes réglementaires, techniques, environnementales et paysagères du territoire. Elle a été modifiée courant avril 2023, à la suite de l’évolution récente des secteurs militaires basse altitude (zone colorée en rouge au sud).
Elle se concentre sur les zones agricoles et est délimitée par le trait rouge continu sur la carte ci-dessous. Les études menées sur cette zone permettent de définir les sites les plus propices à l’implantation la plus adaptée aux enjeux et sensibilités du territoire.

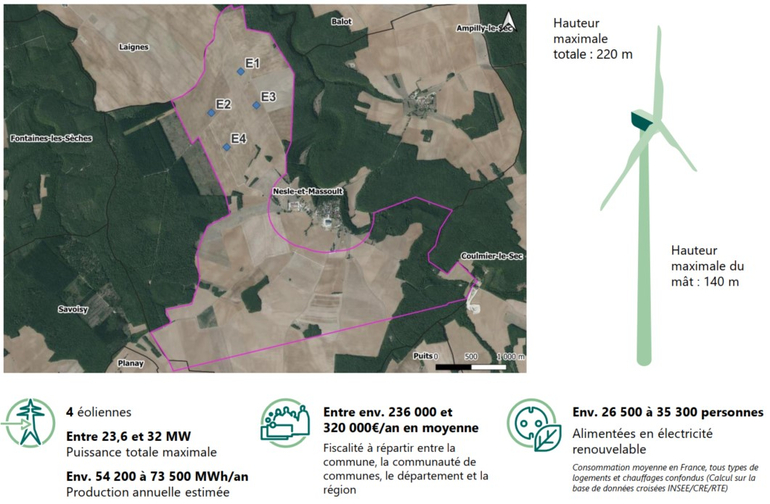

Scénario d’implantation retenu
Calendrier
2022
Début des échanges avec les acteurs du territoire, élu.es et propriétaires fonciers.
2023
Janvier : Lancement de l’étude d’état des lieux environnemental du secteur (faune, flore et milieux naturels).
Avril : Installation du mât de mesure de vent et mise en place d’un panneau d’information sur site ; 1er Bulletin d’information et mise en ligne d’une page internet dédiée au projet.
Juin : Réunion publique d’information.
Automne : Lancement des études paysagère et acoustique (campagne de mesures acoustiques en octobre).
2024
Réception des premiers résultats des études "faune, flore et milieux naturels", acoustique et paysagère.
Mars : 1ère réunion du comité de suivi.
Avril : 2ème bulletin d’information.
Réflexion sur les variantes d’implantation possibles prenant en compte les enjeux identifiés.
Septembre : 2ème réunion du comité de suivi.
2025
Choix du scenario d’implantation.
Juin : 3ème bulletin d’information et permanences publiques d’information.
Les prochaines étapes (dates prévisionnelles) :
2025
Poursuite des études et finalisation de l’étude d’impact.
Démontage du mat de mesures de vents.
Organisation d’un Comité de projet.
Constitution du dossier de demande d’autorisation environnementale.
Dépôt du dossier du résumé non technique (RNT) à la mairie d’implantation du projet et dans les mairies situées dans le périmètre de 6km autour du projet.
Dépôt du dossier en préfecture de Dijon.
2026-2027
Analyse du dossier par les services de l’État et éventuellement demande de compléments
Consultation Publique durant 3 mois.
Décision préfectorale sur l’autorisation environnementale.
à partir de 2028
Financement, construction, raccordement et mise en service du parc éolien en vue d’une exploitation d’environ 25 ans.
