Projet éolien de la plaine Coqueréaumont

Actualités Caractéristiques du projet Contact

Cette page internet a pour objectif de vous expliquer notre démarche de développement du projet de parc éolien sur le territoire des communes du Torp-Mesnil et de Saint-Laurent-en-Caux.Vous y trouverez les dernières informations sur les avancées du projet.

Le responsable du projet se tient également à votre disposition pour répondre à vos interrogations, recueillir vos remarques ou apporter des précisions sur l’avancement du projet. N’hésitez pas à le contacter pour prendre rendez-vous ou pour échanger par téléphone (voir contact en bas de page).

Développement
Statut actuel
Processus d’autorisation
Construction
Exploitation

Actualités



Localisation du projet

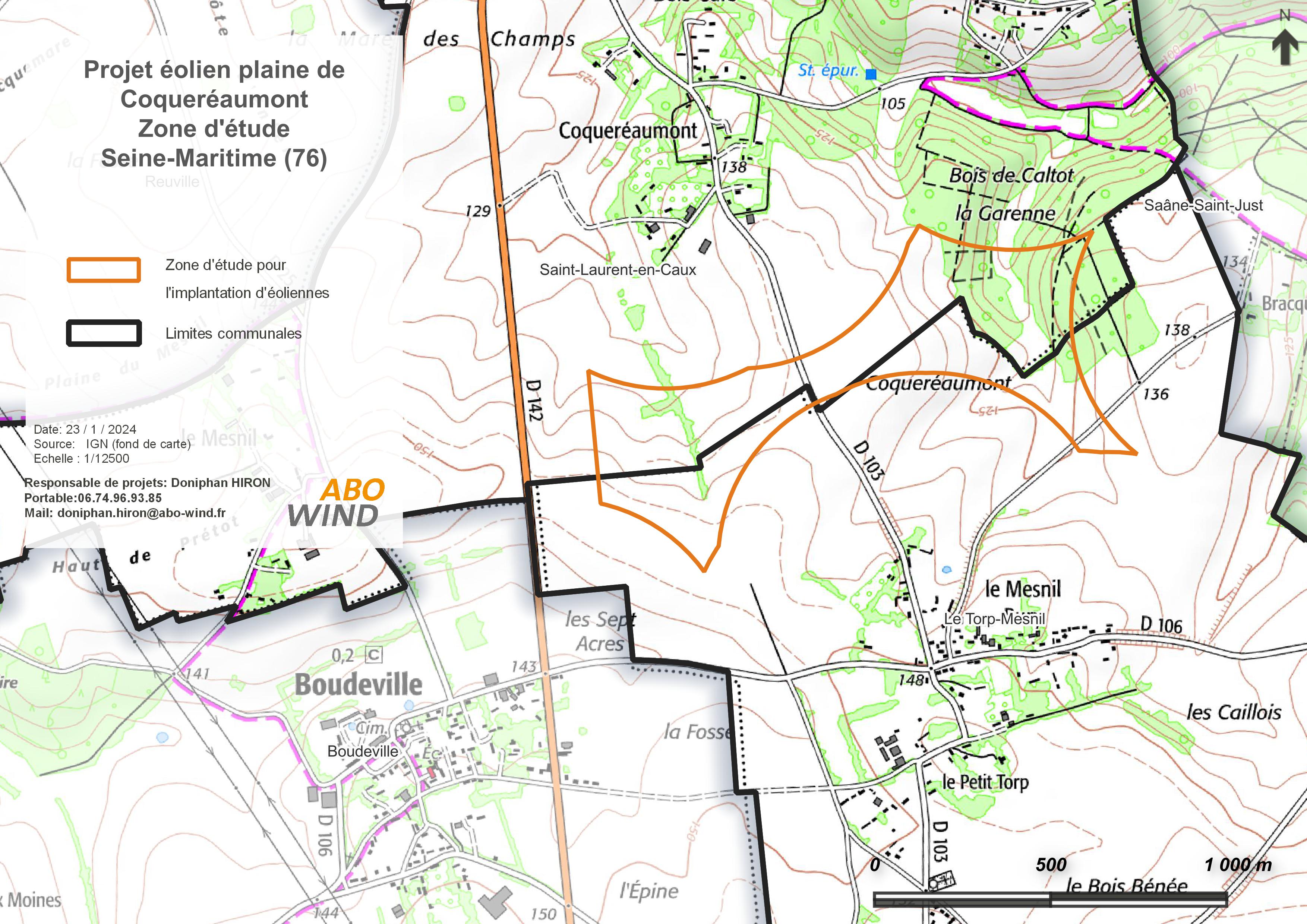

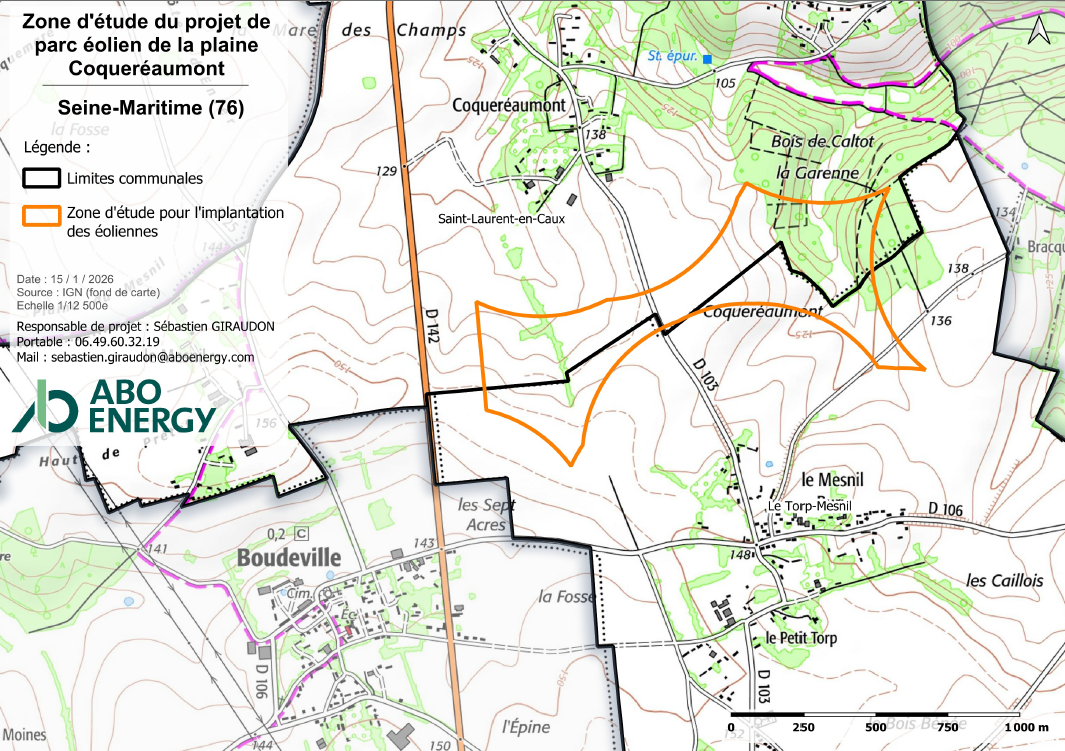

La zone d’étude, en orange sur la carte, s’étend de part et d’autre de la plaine de Coqueréaumont, à cheval entre les communes du Torp-Mesnil et de Saint-Laurent-en-Caux. Ce secteur permet d’envisager l’installation d’un parc de 2 à 3 éoliennes.

Calendrier

2021
  • Préconsultation des administrations et institutions (Armée, Aviation civile, Météo France, Agence Régionale de Santé, etc..) : Aucune contre-indication rédhibitoire n’est émise par les administrations consultées.
  • Premiers échanges avec les élus du Torp-Mesnil.
2022 - 2023
  • Rencontre des propriétaires fonciers et exploitants agricoles de la zone d’étude.
  • Approfondissement de la discussion avec les élus des deux communes.
2024
  • Février : Installation du mât de mesure de vent.
  • Lancement des études (vent, biodiversité, paysage, acoustique...).

Date prévisionnelle

2025 - 2026
  • Réception des analyses de la zone d’étude.
  • Définition du nombre d’éoliennes, du modèle et de leur positionnement sur la zone.
  • Constitution et dépôt du dossier de demande d’autorisation environnementale en Préfecture.

 Date prévisionnelle

2027 - 2028
  • Instruction de la demande par les services de l’Etat.
  • Enquête publique.
  • Autorisation Préfectorale.

 Date prévisionnelle

2029
  • Financement.
  • Chantier de construction et de raccordement du parc éolien.
  • Mise en service du parc éolien en vue d’une exploitation d’environ 20 à 25 ans.

Date prévisionnelle

Contact

Sébastien Girardon

Sébastien Girardon

sebastien.giraudon(at)aboenergy.com
